三提三效——冲刺“双过半”|莆田港务刷新设备最重单件装船作业纪录 客户点赞送锦旗

 6月20日,重达482吨、体积1881立方米V2C大型风机设备于秀屿港口完成吊装,刷新莆田港务迄今设备最重单件装船作业纪录,标志着我司全力服务临港企业的能力进一步提升。为感谢“千汇011”号轮设备大件安全、高效地装船成功,上海电气送来的“莆港助力,海燕起航”锦旗。


靠前服务,合理规划作业方式

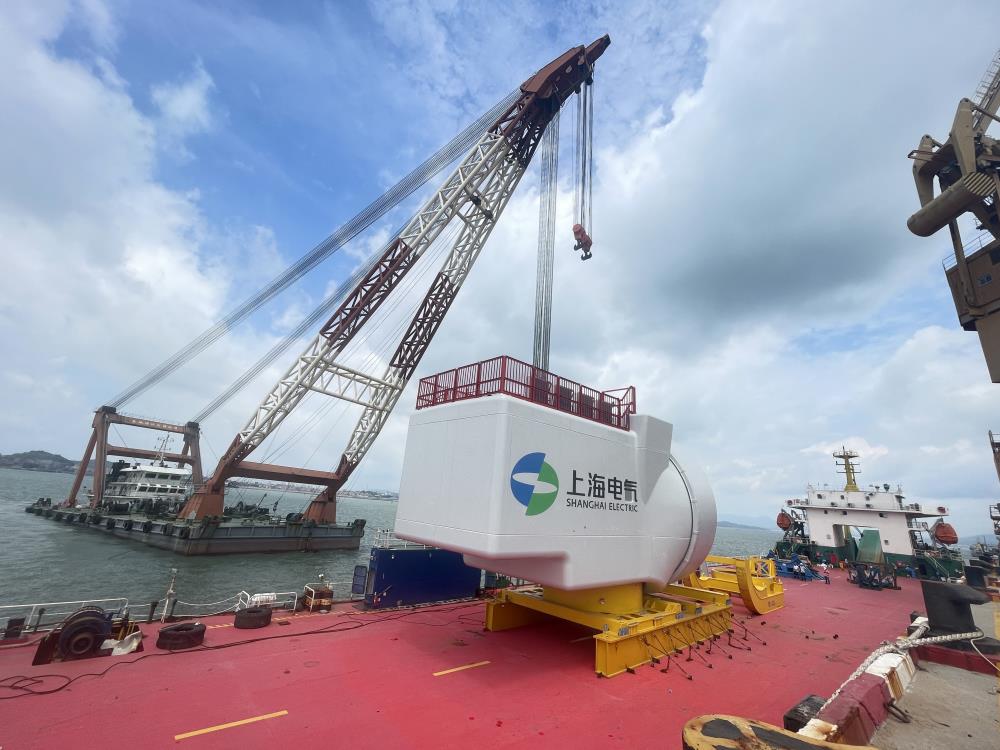

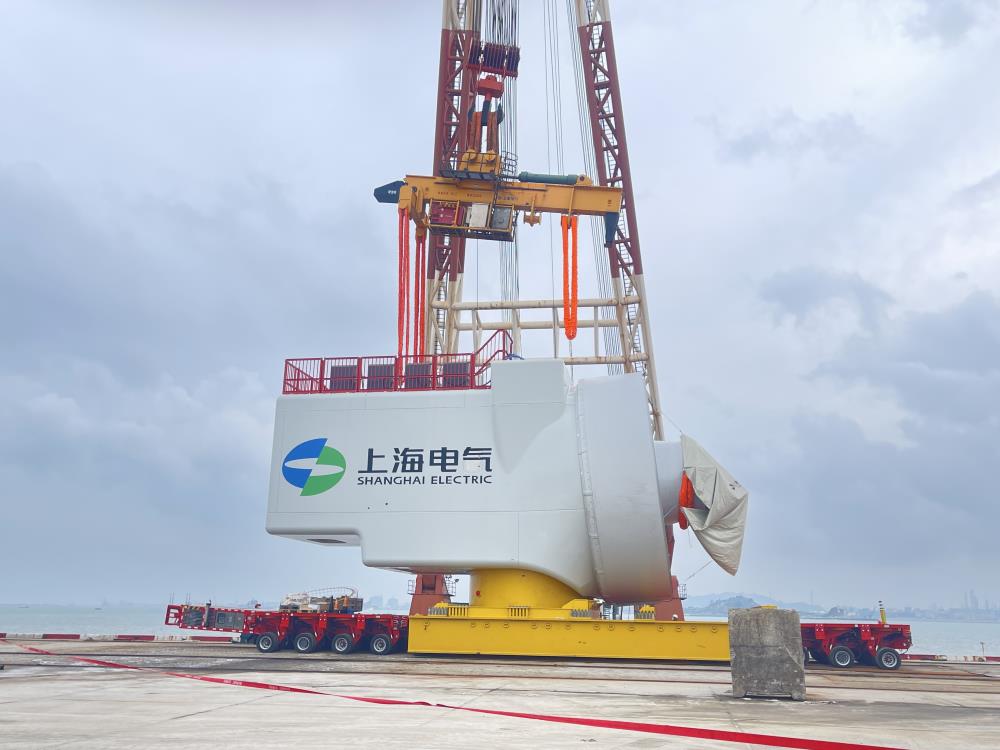

 此次V2C大型风电机舱 ,计划一周内完成装船作业,时间紧迫对业务筹划带来极大挑战。秀屿港口、供应链公司积极对接上海电气设备承建单位、相关物流公司、浮吊公司等单位,从服务提升、泊位调剂、安全管控等方面精心筹划,运用“沿江二号”浮吊与SPMT自行式液压平板拖车相结合作业方式,最终顺利完成整个运输吊装作业。


 破解难题,科学定制时间表

 在秀屿港务站和专家组的精心指导下,秀屿港口、供应链公司第一时间梳理作业流程,共同制定详细作业方案,编制周全应急预案;合理调配生产作业要素,克服梅雨天气等因素带来的不利影响,做好前期准备工作,严格落实港口相关安全生产和疫情防控制度,见缝插针、高效组织协调生产作业,确保该件大型风机设备安全、高效、及时发运。


下一步,莆田港务将继续秉承“打造绿色通道、助推新能源建设”的服务理念,补齐自身短板,打造多元化物流服务平台,以此进一步优化口岸营商环境,助力冲刺“双过半”任务目标。
